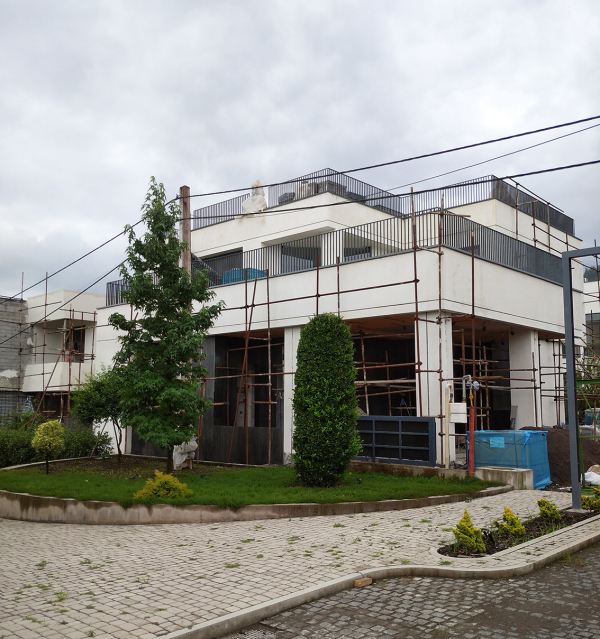

نمای این ویلا از سنگ گرانیت شیاردار طوسی اجرا شده است. با وجود کیفیت مناسب سنگ، ظاهر آن پس از اجرا، عمق رنگ و جلوه مورد انتظار کارفرما را نداشت. هدف این پروژه، افزایش شفافیت و زندهسازی رنگ طبیعی سنگ بدون ایجاد لایه ضخیم یا تغییر در بافت اصلی آن است.

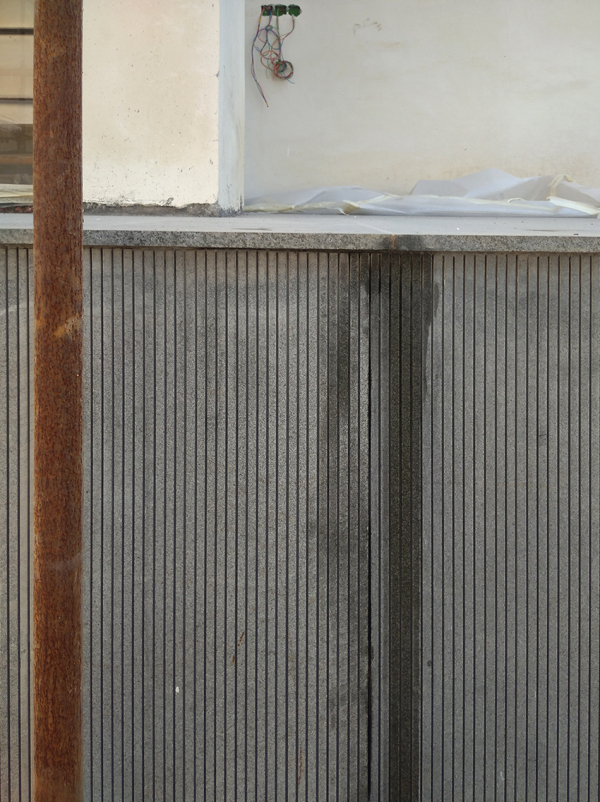

کارفرما درخواست داشت رنگ سنگهای گرانیت طبیعیتر، عمیقتر و زندهتر دیده شود. در اجرای نمونه اولیه مشخص شد بقایای ملات سیمانی باقیمانده در محل اتصال سنگها، پس از اجرای رزین باعث ایجاد اختلاف رنگ و خطوط ناهمگون روی نما میشود. بنابراین قبل از اجرای نهایی، لازم بود روش آمادهسازی سطح بهصورت کامل بازنگری و اصلاح شود.

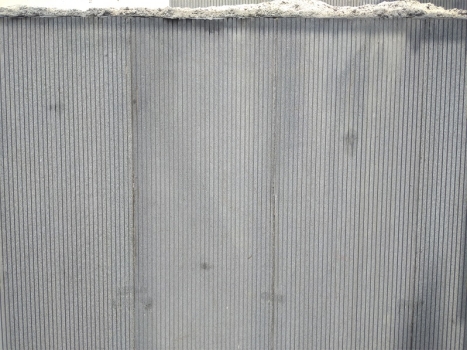

پس از بررسی نمونه اولیه، عملیات متوقف و علت ایجاد اختلاف رنگ مورد تحلیل قرار گرفت. نتیجه بررسیها نشان داد کیفیت نهایی بیش از هر چیز وابسته به آمادهسازی صحیح سطح است. بر همین اساس، روش حذف بقایای ملات با استفاده از جوهرنمک، شستوشوی کامل سطح و آمادهسازی نهایی با پد الماسه مخصوص گرانیت بهعنوان روش استاندارد این پروژه انتخاب شد. پس از آمادهسازی، رزین تخصصی سنگ با ضخامت کنترلشده روی سطح اجرا خواهد شد.

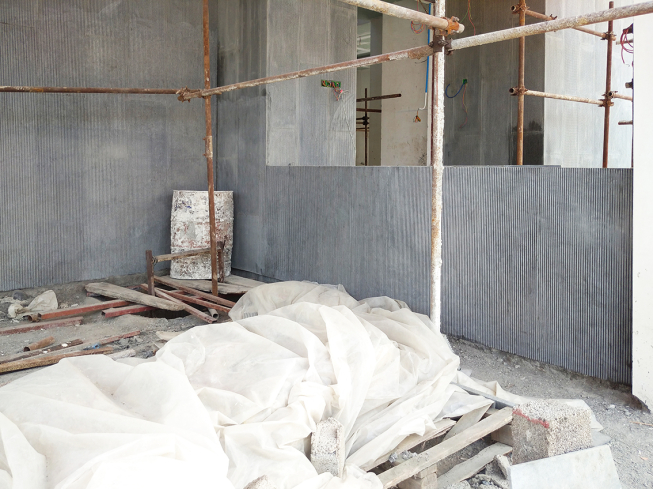

بررسی کامل سطح سنگ و شناسایی بقایای ملات سیمانی.

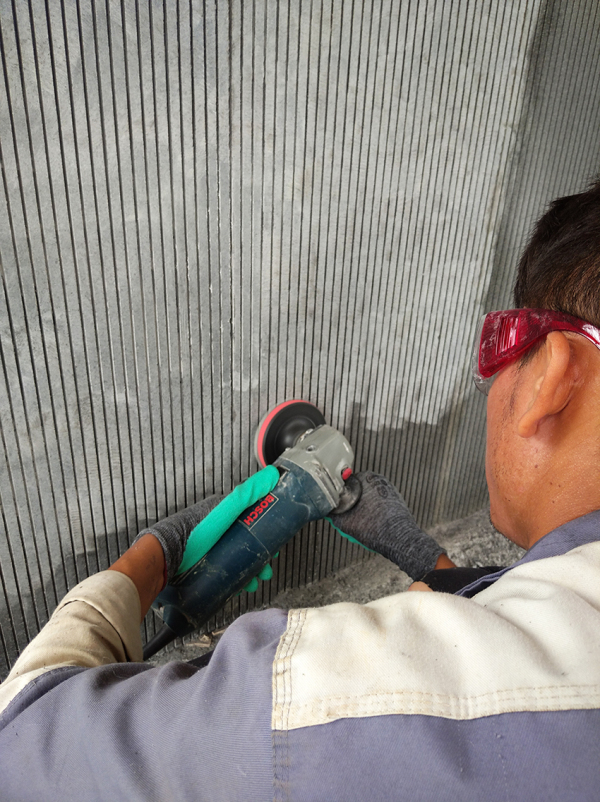

حذف آثار ملات با استفاده از محلول مناسب و ابزار دستی.
شستوشوی کامل سطح و حذف ذرات باقیمانده.
آمادهسازی نهایی سنگ با پد الماسه مخصوص گرانیت.
اجرای نمونه آزمایشی روی یک بخش بزرگتر.
کنترل کیفیت نمونه اجراشده.
اجرای رزین تخصصی روی کل سطح پس از تأیید نهایی.
به منظور دستیابی به بیشترین میزان نفوذ رزین در بافت سنگهای شیاردار، عملیات اجرا در دو مرحله انجام شد.

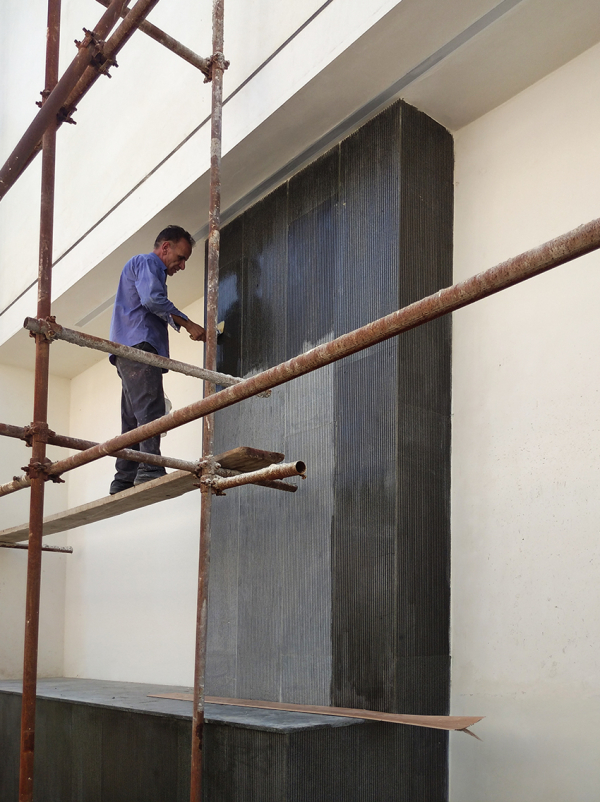

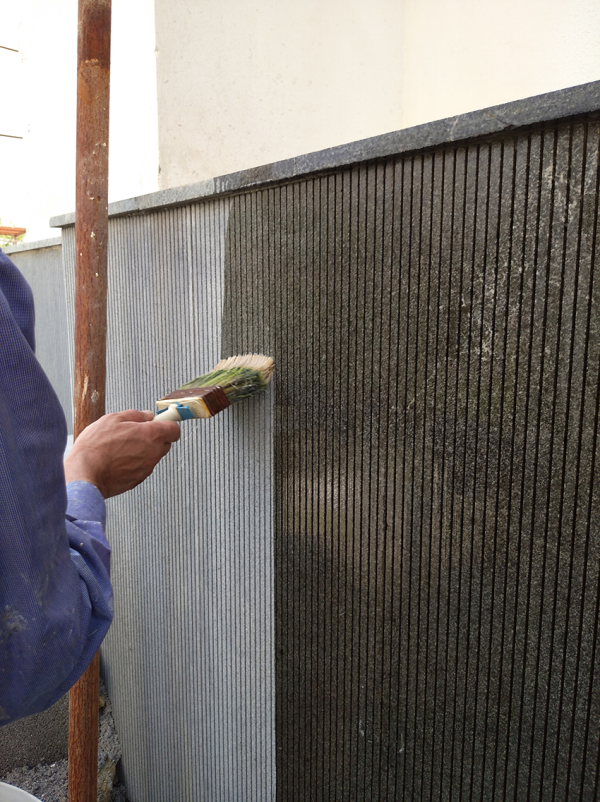

در مرحله نخست، رزین توسط قلممو روی سطح سنگ اجرا گردید تا تمامی منافذ و بافت سنگ کاملاً به رزین آغشته شوند.

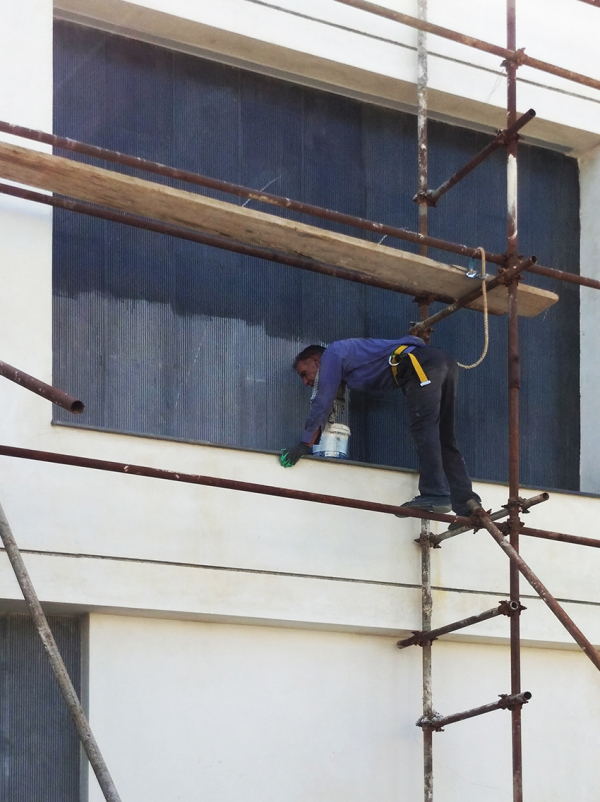

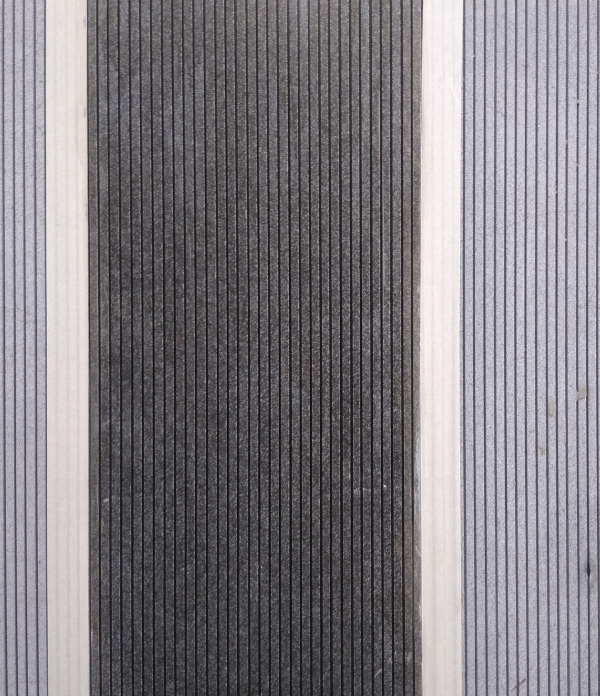

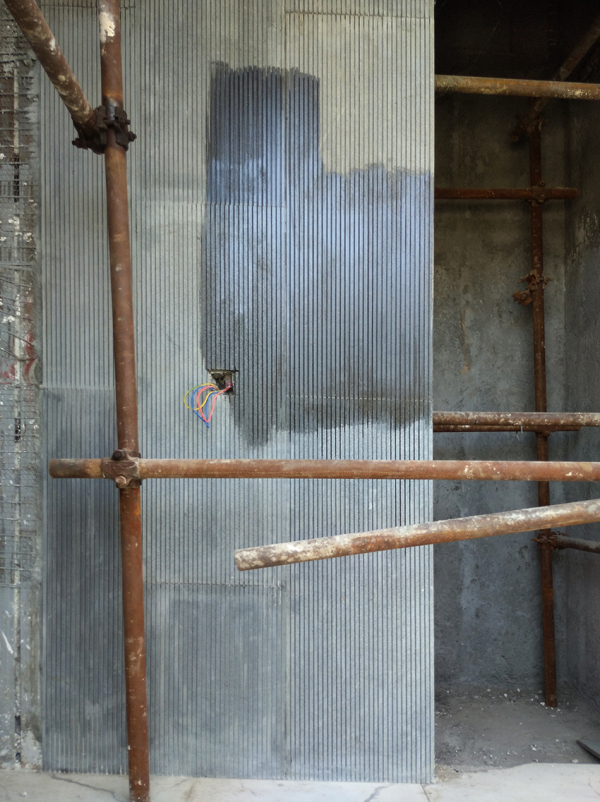

در مرحله دوم، رزین با استفاده از پیستوله روی سطح پاشیده شد تا رزین به عمق شیارها، دیوارههای جانبی و انتهای شیارها نفوذ کرده و پوششی یکنواخت در کل سطح ایجاد شود.
پس از پایان عملیات، تمامی نما مجدداً بازبینی شد و نقاط احتمالی با پوشش ناقص اصلاح گردید.
پروژه پس از بازدید اولیه وارد مرحله اجرای نمونه شد. با مشاهده اختلاف رنگ در نمونه اولیه، عملیات متوقف و فرآیند آمادهسازی سطح اصلاح شد. دعملیات پاکسازی و آمادهسازی زیرکار توسط تیم پروژه تمام شده و پس از تأیید کیفیت سطح، اجرای نهایی رزین در مدت تقریبی 4 روز انجام خواهد شد.
گزارش شماره ۱ | بررسی اولیه پروژه

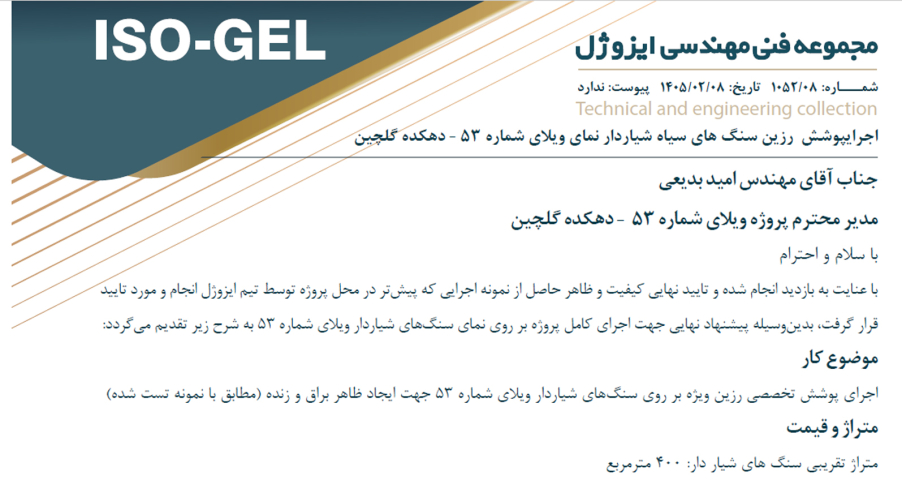

بازدید اولیه از نما انجام شد و نیاز کارفرما برای افزایش جلوه ظاهری سنگهای گرانیت بررسی گردید. پس از ارزیابی شرایط، رزین تخصصی مناسب برای این نوع سنگ انتخاب و اجرای نمونه برنامهریزی شد.
گزارش شماره ۲ | اجرای نمونه آزمایشی
نمونه اولیه رزین روی بخشی از نما اجرا شد. بررسی نتایج نشان داد در محلهایی که بقایای ملات سیمانی وجود دارد، اختلاف رنگ ایجاد میشود. به همین دلیل عملیات متوقف و بررسی فنی آغاز شد.
گزارش شماره ۳ | اصلاح روش آمادهسازی
پس از انجام چندین آزمون، مشخص شد حذف کامل بقایای ملات و آمادهسازی سطح با پد الماسه بهترین نتیجه را ایجاد میکند. دستورالعمل اجرایی اصلاح و برای آمادهسازی کل نما به تیم پروژه ابلاغ شد.
گزارش شماره ۴ | آماده شدن سطح کار برای اجرای رزین
عملیات پاکسازی و آمادهسازی سطح طبق دستورالعمل جدید انجام اشدهاست. پس از پایان این مرحله، نمونه نهایی روی بخش بزرگتری اجرا خواهد شد و در صورت تأیید، عملیات اجرای سراسری رزین آغاز میشود.
گزارش شماره ۵ | روز اول اجرا ۴ مرداد ماه ۱۴۰۵
کار از ساعت 8:30 صبح شروع شده، پیستوله و پمپ باد راهاندازی شده و ترکیب مناسب رزین تا رسیدن به غلظت مناسب ایجاد شد.
بخش بزرگ اول با دو روش اجرا شد و در نهایت اجرا با روش قلممو مورد تایید کارفرما بوده و کار شروع شد.
در نهایت با روش ترکیبی اجرا با قلم مو به عنوان دست اول و استفاده از پیستوله برای رسیدن رزین به عمق و دیوارههای شیارها به عنوان دست دوم انتخاب و اعمال شد و اجرای امروز تا پایان نمای پشت، نمای شرقی و بخشی از نمای غربی اجرا شد.
گزارش شماره ۶ | روز اول اجرا ۵ مرداد ماه ۱۴۰۵
عملیات پاکسازی و آمادهسازی سطح طبق دستورالعمل جدید در حال انجام است. پس از پایان این مرحله، نمونه نهایی روی بخش بزرگتری اجرا خواهد شد و در صورت تأیید، عملیات اجرای سراسری رزین آغاز میشود.
گزارش شماره 7 | روز اول اجرا ۶ مرداد ماه ۱۴۰۵
عملیات پاکسازی و آمادهسازی سطح طبق دستورالعمل جدید در حال انجام است. پس از پایان این مرحله، نمونه نهایی روی بخش بزرگتری اجرا خواهد شد و در صورت تأیید، عملیات اجرای سراسری رزین آغاز میشود.
کنترل کیفیت این پروژه بهصورت مرحلهای انجام میشود. پیش از اجرای سراسری، کیفیت آمادهسازی سطح و نتیجه اجرای نمونه در ابعاد بزرگ مورد ارزیابی قرار میگیرد. تنها پس از تأیید یکنواختی رنگ، عدم ایجاد هاله و حفظ بافت طبیعی سنگ، اجرای نهایی آغاز خواهد شد.
مسئله شناساییشده:ایجاد اختلاف رنگ در محل باقیماندن ملات سیمانی پس از اجرای رزین.
تصمیم مهندسی:اصلاح کامل فرآیند آمادهسازی سطح و جایگزینی سنباده معمولی با پد الماسه مخصوص گرانیت، همراه با حذف کامل بقایای ملات پیش از اجرای رزین.
در این بخش تمامی مستندات مرتبط با پروژه شامل مکاتبات، دستورالعملهای اجرایی، تصاویر مراحل اجرا، گزارشهای فنی و سایر مدارک مرتبط بهصورت مرحلهای آرشیو و نگهداری خواهد شد.
ین بخش شامل وضعیت قرارداد، مراحل پرداخت، صورتوضعیتها و گزارشهای مالی پروژه است و مطابق برنامه مالی پروژه بهروزرسانی خواهد شد.
در این بخش تصاویر مراحل مختلف پروژه از بازدید اولیه، اجرای نمونه، اصلاح روش اجرا، آمادهسازی سطح، اجرای نهایی و تحویل پروژه بهترتیب زمانی ثبت و نمایش داده میشود تا روند پیشرفت پروژه بهصورت مستند قابل مشاهده باشد.
پس از پایان عملیات اجرایی، تمامی بخشهای نما از نظر یکنواختی رنگ، کیفیت اجرا، حفظ بافت طبیعی سنگ و رضایت کارفرما مورد بررسی نهایی قرار گرفت.
پس از تأیید کنترل کیفیت و پذیرش کارفرما، پروژه بهصورت رسمی تحویل و مستندات نهایی در پرونده پروژه درج گردید.
