پروژه الماس تهران در منطقه سوهانک تهران شامل دو زمین شمالی و میانی با مجموع مساحت حدود ۹٬۳۶۷ مترمربع است. این پروژه در هر زمین شامل ۸ طبقه زیرزمین، یک طبقه همکف و ۲۵ طبقه بالای همکف بوده و در مجموع دارای ۲۰۳٬۶۳۲ مترمربع زیربنا است.
کاربری اصلی پروژه شامل حدود ۸٬۰۰۰ مترمربع فضای تجاری با ۳۳۲ پارکینگ تجاری و حدود ۱۰۰٬۰۰۰ مترمربع فضای مسکونی با ۹۶۰ پارکینگ مسکونی است.
این پروژه به صورت مشارکتی میان صندوق رفاه ابواب جمعی مجلس شورای اسلامی بهعنوان مالک و شرکت بینالملل ساختمان و صنعت ملی بهعنوان شریک سرمایهگذار اجرا میشود.
مطالعات و طرح توجیهی پروژه توسط مؤسسه مطالعات راهبردی سپینود شرق تهیه شده و شامل بررسی مطالعات بازار، موقعیت و دسترسیهای پروژه، وضعیت عرضه و تقاضای مسکن، تحلیل رقبا و قیمتگذاری، مطالعات فنی و برنامه فروش، هزینههای سرمایهگذاری و همچنین مطالعات مالی و شاخصهای اقتصادی پروژه است.
کارفرما: شرکت بینالمللی ساختمان و صنعت ملی (سهامی عام)
در بازدید اولیه مشخص شد سطح کف از شرایط مناسبی برای اجرای مستقیم عایق برخوردار نیست. بخشهایی از کف دارای لایههای ناپایدار و باقیمانده ملات ترکیبی گچ و سیمان بود که با وجود سفت شدن نسبی، از انسجام کافی برخوردار نبود.

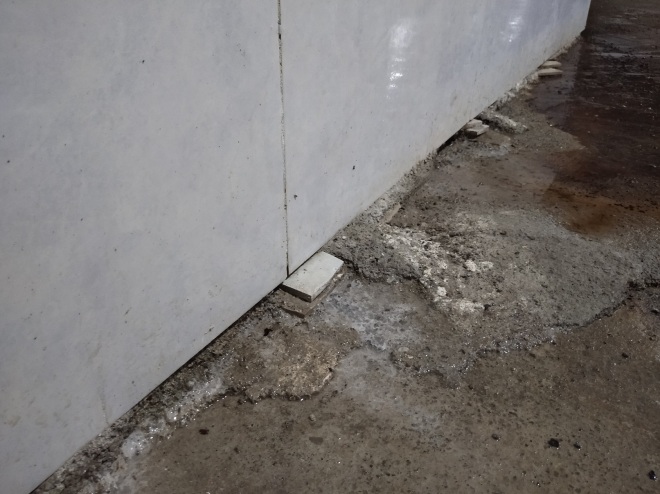

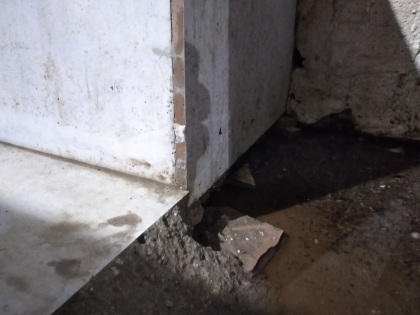

همچنین در بخش آبریز اصلی که دارای دو روشویی و چند نقطه خروج آب است، در زیر کاشیها بازشدگیهایی وجود داشت و اتصال مناسبی میان کف و محدوده کاشیها ایجاد نشده بود.
با توجه به استفاده روزانه حدود ۳۰۰ کارگر از این فضا و تماس مداوم کف با آب، شویندهها و مواد مختلف، آمادهسازی صحیح بستر پیش از اجرای عایق از اهمیت ویژهای برخوردار بود.
برای آببندی کف سرویسهای بهداشتی کارگاهی برجهای الماس سوهانک، با توجه به میزان بالای رطوبت، شستوشوی مداوم سطوح و استفاده از انواع شویندهها، سیستم آببندی ترکیبی شامل پرایمر، پلیژل در نقاط حساس و عایق پلیمری دوجزئی پایه سیمان کومودو در نظر گرفته شد.

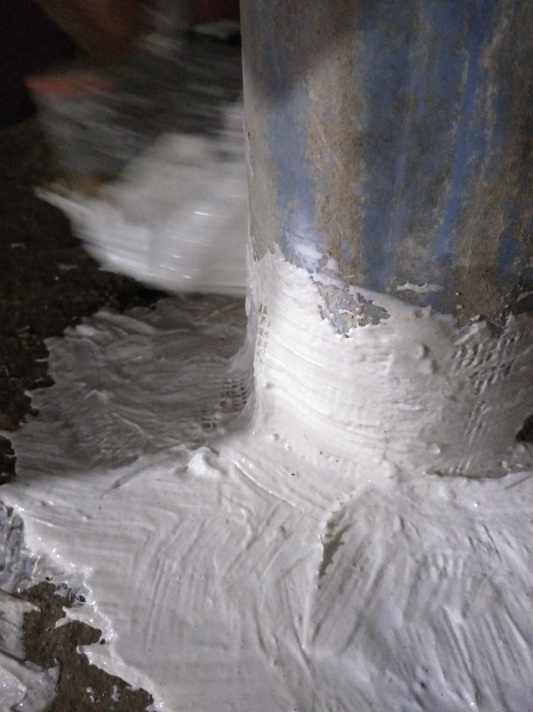

در محل کفشورها و همچنین محل عبور لوله از کف، به دلیل نیاز به انعطافپذیری بیشتر در نقاط اتصال و نفوذ، از Poly Gel استفاده شود و برای آببندی اصلی کف، سیستم Komodo و اجرای دو لایه عایق پلیمری دو جزئی کومودو در دو دست به فاصله 24 ساعت اجرا گردد.
در مرحله نخست، کلیه بخشهای ناپایدار کف با استفاده از لیسه و ابزار مناسب برداشته و سطح تا رسیدن به بستر پایدار پاکسازی شود.
با توجه به وضعیت موجود، پیش از ادامه عملیات آببندی، عملیات اصلاح و آمادهسازی کف توسط نیروی اجرایی پروژه انجام شود.
همچنین جهت ایجاد مرز مناسب در محدودههای مورد نیاز، اجرای ماهیچه سیمانی در محل اتصال کف و دیوارهها درخواست شد.
پس از آمادهسازی کامل و اطمینان از رسیدن ملاتهای جدید به شرایط مناسب، عملیات اصلی شامل:
1- نظافت و حذف کامل گردوغبار
2- اجرای پرایمر

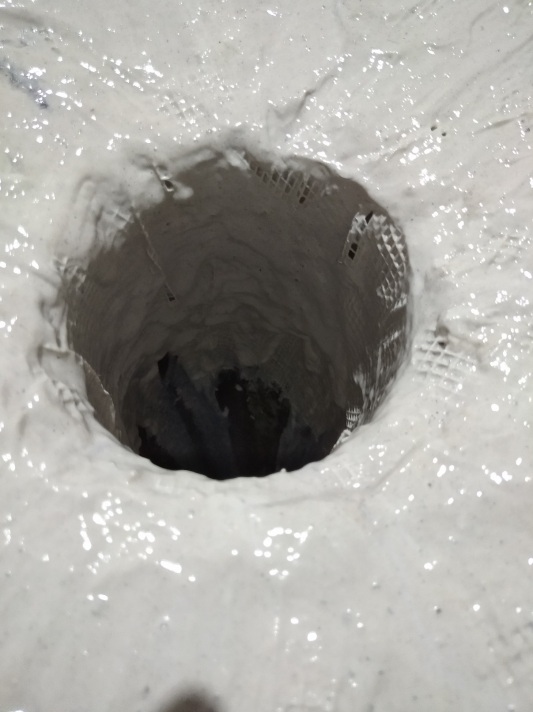

3- اجرای Poly Gel در کفشورها و اطراف لولهها
4- آمادهسازی و اجرای لایه اول عایق دوجزئی پایه سیمان Komodo
5- اجرای لایه دوم عایق دوجزئی پایه سیمان Komodo
انجام خواهد شد.
برنامه زمان بندی اجرای کار به ترتیب زیر مقرر گردید:
- ۱۹ مرداد ۱۴۰۵: بازدید اولیه از محل، بررسی وضعیت بستر و شناسایی نواقص سطح.
- ۱۹ تا ۲۵ مرداد ۱۴۰۵: انجام عملیات آمادهسازی بستر توسط نیروهای پروژه، شامل جمعآوری سطوح ناپایدار و اجرای اصلاحات سیمانی مورد نیاز.
- ۲۶ مرداد ۱۴۰۵: بازدید مجدد و تأیید آمادگی سطح قابل اجرا توسط ایزوژل و اجرای عملیات پرایمر و دست اول عایق دوجزئی کومودو
- ۲۷ مرداد ۱۴۰۵: عملیات اجرایی دست دوم کومودو انجام خواهد شد.
دوشنبه ۱۹ مرداد ۱۴۰۵
بازدید اولیه از محل با حضور یک نیروی اجرایی و سرپرست پروژه انجام شد. در این بازدید، وضعیت بستر بررسی و ناپایداری برخی قسمتهای کف مشاهده گردید. عملیات اولیه شامل لیسهکاری و حذف بخشهای ناپایدار آغاز شد و در برخی نقاط نیز پرایمر اجرا گردید.
با بررسی نهایی مشخص شد پیش از ادامه آببندی، آمادهسازی کامل سطح ضروری است. موضوع به پیام منتقل و درخواست شد نیروی سیمانکار جهت اجرای ماهیچه سیمانی و نیروی کار جهت پاکسازی کامل سطح در اختیار پروژه قرار گیرد.
دوشنبه ۲۶ مرداد ۱۴۰۵
تیم اجرایی ایزوژل مجدداً در محل حاضر شد. پس از بررسی، سطح آماده و مناسب اجرای عملیات تشخیص داده شد.
ابتدا طبقه منفی ۳ که فضای خلوتتری داشت، برای شروع عملیات انتخاب شد. محدوده کار مشخص و مسیر تردد کنترل گردید.

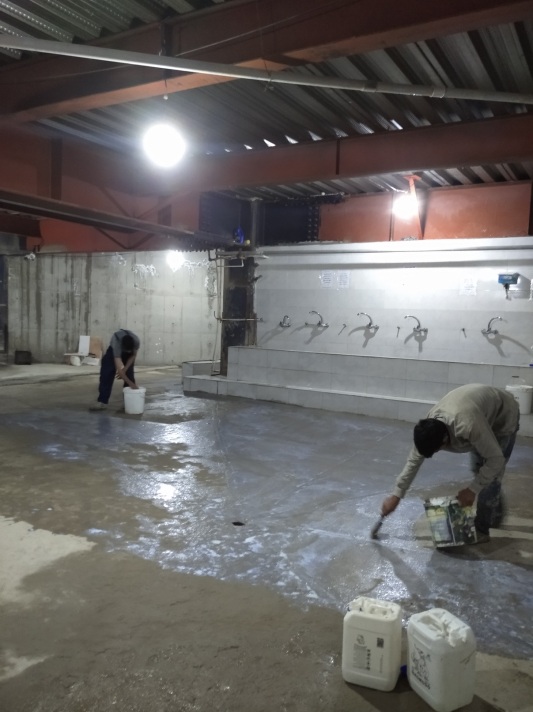

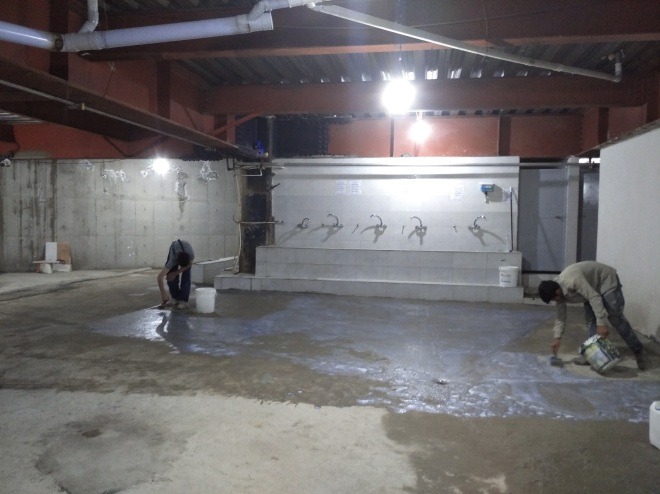

پس از جارو و دمش هوای پرفشار جهت حذف گردوغبار، پرایمر با غلظت مناسب آماده و با قلممو روی سطح اجرا شد. همزمان در دو کفشور و اطراف لوله عبوری از کف، به دلیل نیاز به انعطافپذیری بالا، Poly Gel اجرا گردید.

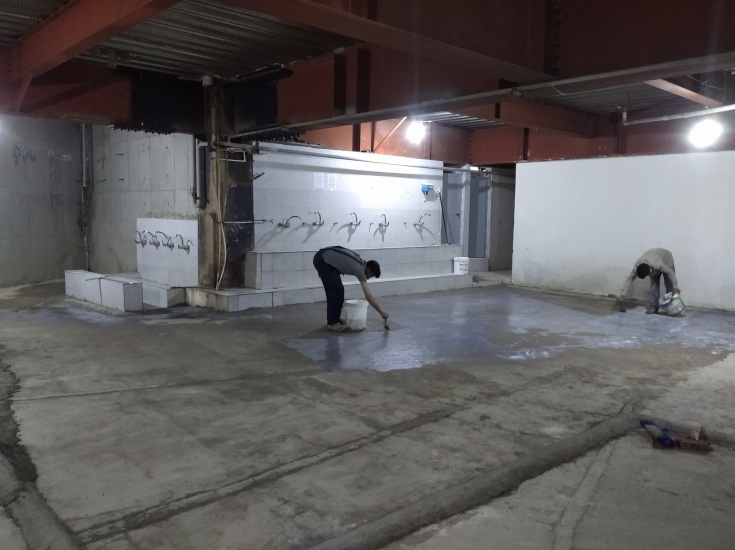

پس از صرف ناهار، از حدود ساعت ۱۴:۳۰ آمادهسازی و اختلاط ملات عایق دوجزئی پایه سیمان Komodo آغاز شد و پس از نفوذ مناسب پرایمر، لایه اول عایق روی سطح اجرا گردید.
اجرای لایه اول تا حدود ساعت ۱۷:۰۰ ادامه داشت.
سهشنبه ۲۷ مرداد ۱۴۰۵ – اجرای لایه دوم و پایان کار
در روز پایانی پروژه، تیم اجرایی ایزوژل در ساعت ۹:۳۰ صبح در محل پروژه حاضر شد و اجرای لایه دوم عایق پلیمری دوجزئی پایه سیمان کومودو را آغاز کرد.
عملیات اجرای لایه دوم با دقت و پوشش یکنواخت کل سطح اجراشده انجام گرفت و در ساعت ۱۱:۳۰ پایان عملیات اجرایی اعلام شد.
پس از پایان اجرا، مهندس محمودزاده که هماهنگی عملیات با ایشان انجام میشد، از کار بازدید کرده و پایان عملیات را تأیید نمود. همچنین مهندس دریانی، سرپرست کارگاه، کیفیت اجرای کار را تأیید کرد.

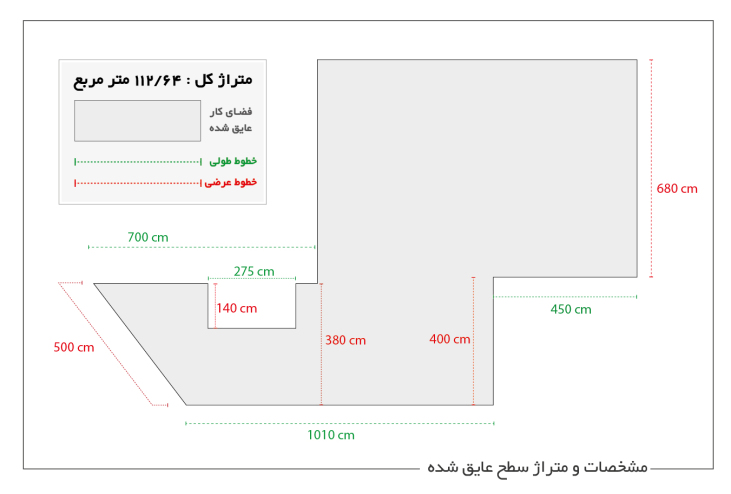

در پایان، عملیات متره انجام شد و متراژ نهایی اجرای سیستم آببندی ۱۱۲/۶۴ مترمربع تعیین گردید.
به مهندس محمودزاده اعلام شد که با توجه به اجرای لایه دوم، سطح عایقشده پس از گذشت حداقل ۲۴ ساعت آماده آبگیری، انجام تست و ادامه مراحل نهایی خواهد بود.
تجهیزات اجرایی جمعآوری و تیم ایزوژل در ساعت ۱۲:۳۰ از کارگاه خارج شد.
در روز پایانی، دو نیروی ماهر آببندی، مهندس صلاحی بهعنوان سرپرست کارگاه ایزوژل و آقای کمالی بهعنوان مدیر مجموعه ایزوژل در محل حضور داشتند.
کنترل کیفیت این پروژه بر اساس نمونه مورد تأیید کارفرما انجام خواهد شد.
موارد کنترل شامل:
مرحله اول : آماده سازی کامل سطح و اجرای ماهیچههای سیمانی در محل درز کنارههای کار انجام شد.
مرحله دوم : غلظت مناسب و مقدار دقیق پرایمر آماده شده با قلممو روی کار اجرا شد.
مرحله سوم : ساخت ملات با نسبت دقیق پودر، سیمان و پلیمر توسط کارگر ماهر آببندی انجام شد.
مرحله چهارم : اجرای یکپارچه تا روی ماهیچههای سیمانی اجرا شد.
مرحله پنجم : دست دوم به فاصله 24 ساعت از دست اول با پوشش مجدد کامل روی کل سطح به عنوان دست آخر اجرا گردید.
پس از بازدید اولیه، به دلیل وجود بخشهایی از ملات ناپایدار، تصمیم گرفته شد:
- عملیات آببندی تا آمادهسازی کامل بستر متوقف شود.
همچنین با هماهنگی عوامل پروژه مقرر شد:
- سطوح ناپایدار کاملاً جمعآوری و پاکسازی شوند.
- مرزهای مورد نیاز با اجرای ماهیچه سیمانی اصلاح شوند.
- پس از آماده شدن سطح و گذشت زمان کافی برای رسیدن ملاتهای سیمانی به شرایط مناسب، عملیات آببندی ادامه پیدا کند.
- پس از پیگیریهای انجامشده توسط مهندس صلاحی با پیام، آمادگی محل برای اجرای عملیات در تاریخ ۲۶ مرداد تأیید شد.
مستندات این مرحله شامل گزارش بازدید اولیه، گزارش آمادهسازی بستر، گزارش عملیات اجرایی، تصاویر مراحل آمادهسازی و اجرای عایق، و مستندات مربوط به تحویل مرحله اجرایی خواهد بود.
همچنین در روز اجرای عملیات، تعداد ۵ کیسه سیمان سیاه از انبار پروژه تحویل گرفته شد.
این عملیات به سفارش مهندس محمودزاده و با هماهنگی ایشان آغاز گردید.
مبنای مالی پروژه بر اساس متراژ واقعی اجرای عملیات آببندی و قیمت توافقشده برای اجرای سیستم عایق تعیین بوده و پس از تکمیل عملیات و مشخص شدن متراژ نهایی، صورتحساب مربوطه ارائه گردید.
تصاویر این بخش میتواند شامل مراحل زیر باشد:

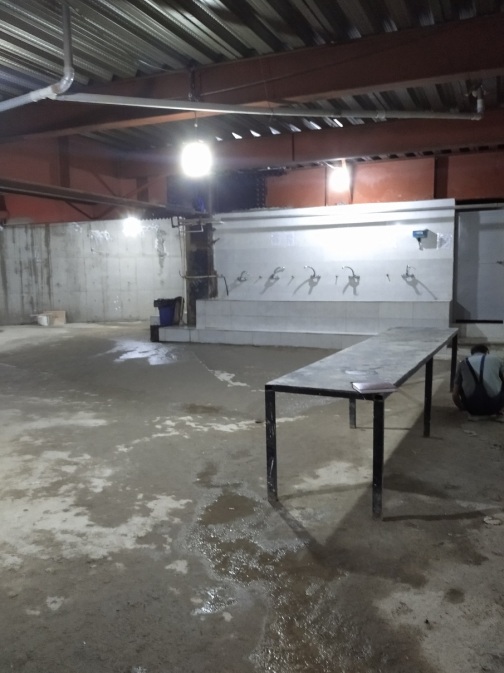

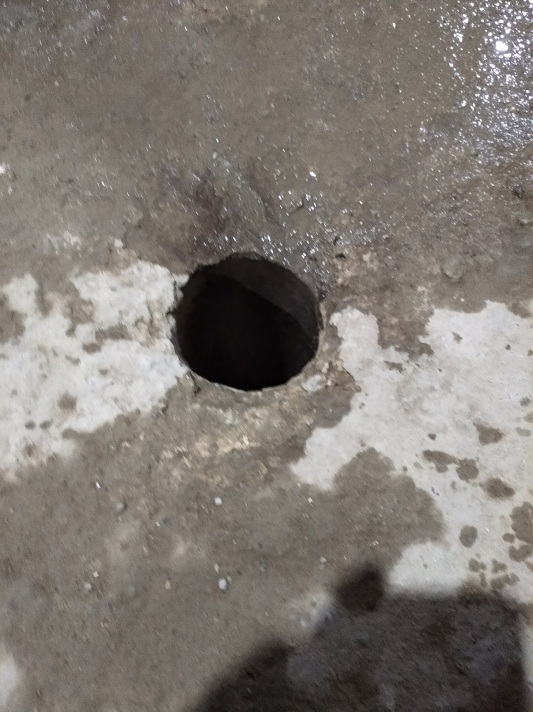

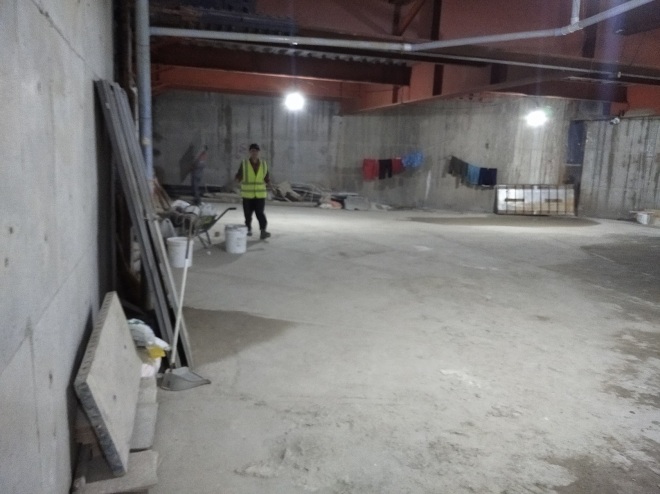

وضعیت اولیه و ناپایداری سطح کف
برداشت ملاتهای ناپایدار
آمادهسازی و اصلاح سطح

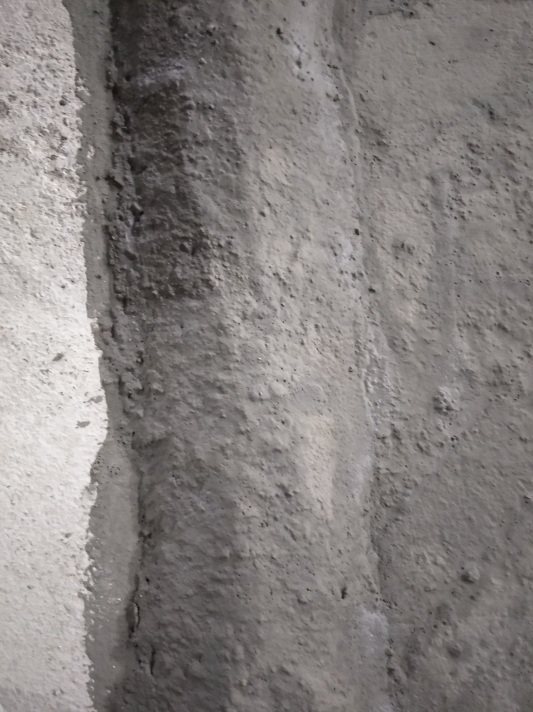

اجرای ماهیچه سیمانی
نظافت و آمادهسازی نهایی کف

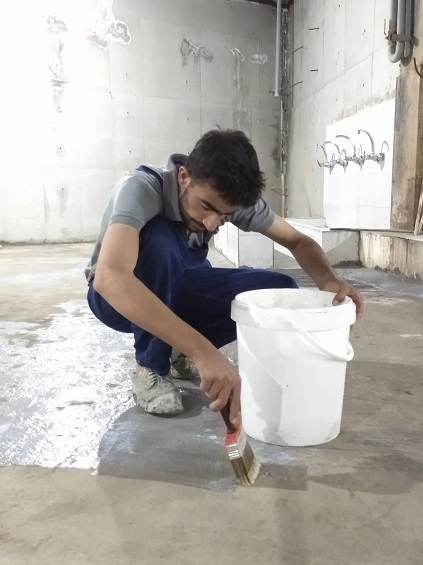

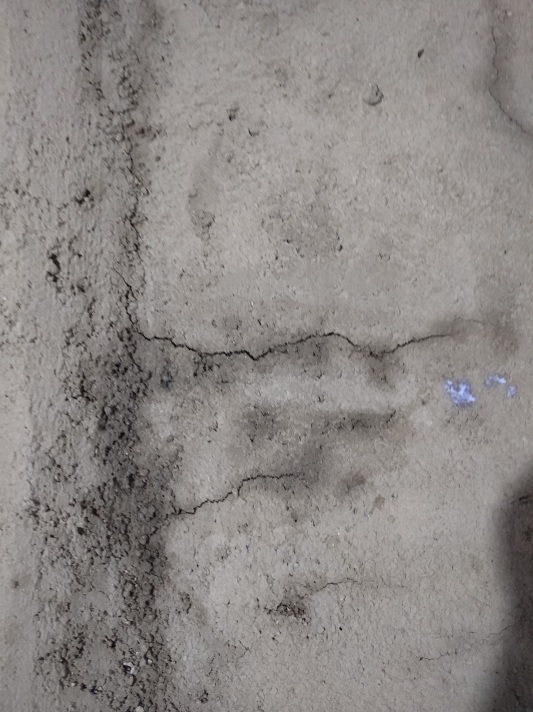

اجرای پرایمر

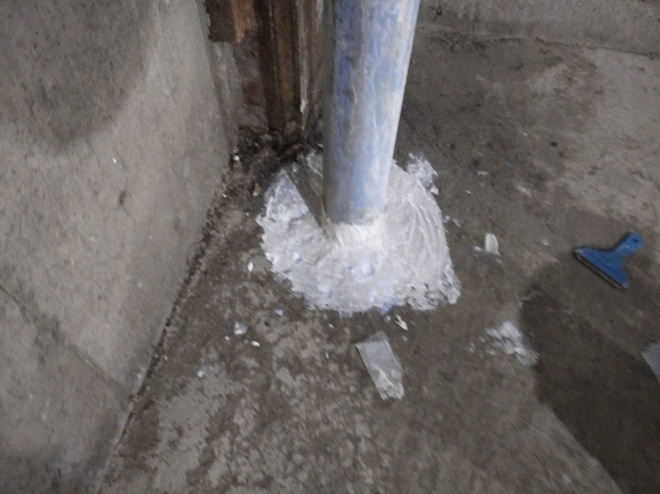

اجرای Poly Gel در کفشورها و اطراف لوله
آمادهسازی ملات کومودو

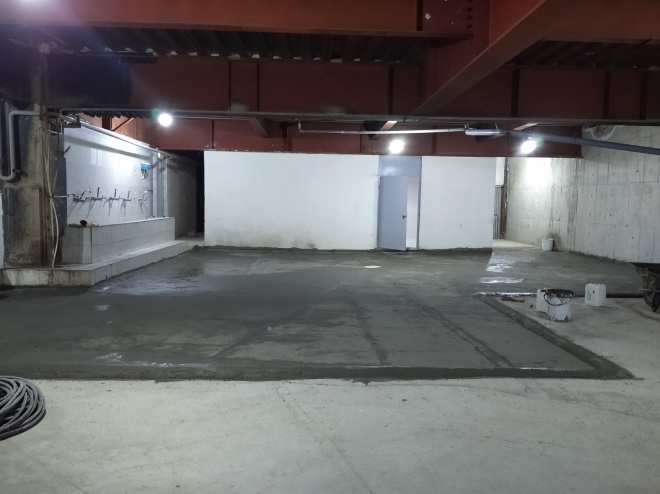

اجرای لایه اول عایق دوجزئی

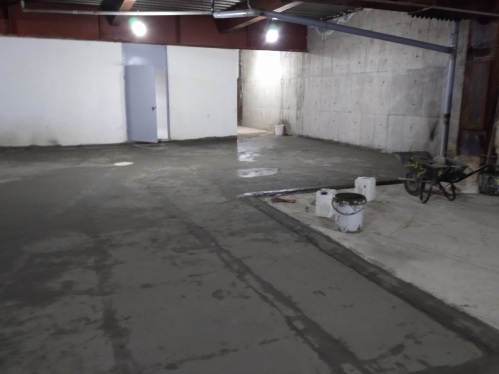

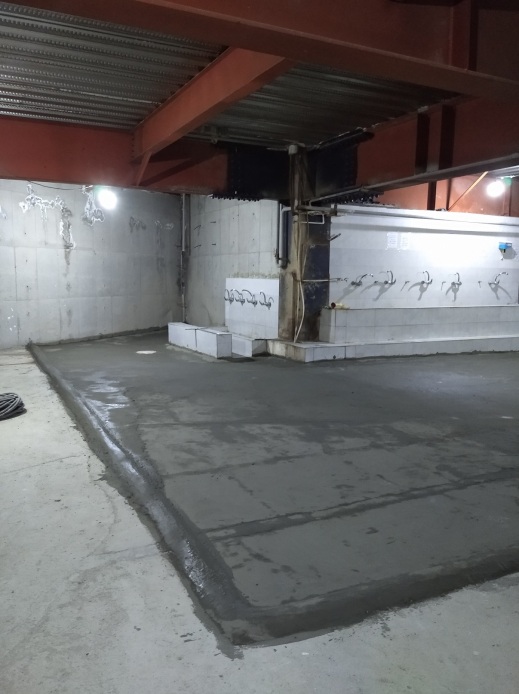

نمای کلی سطح اجراشده در پایان عملیات
عملیات آببندی سرویسهای بهداشتی کارگاهی در محدوده ۱۱۲/۶۴ مترمربع در تاریخ ۲۷ مرداد ۱۴۰۵ با اجرای لایه دوم عایق دوجزئی پایه سیمان کومودو به پایان رسید.
پس از اتمام عملیات، کار توسط مهندس محمودزاده بازدید و پایان کار تأیید شد. همچنین مهندس دریانی، سرپرست کارگاه، تأییدیه کیفی اجرای عملیات را ارائه نمود.
سطح اجراشده جهت ادامه فرآیند پروژه تحویل گردید و تأکید شد حداقل تا ۲۴ ساعت پس از اجرای لایه دوم، از تردد، آبریزی، شستوشو و وارد شدن ضربه به سطح جلوگیری شود.
پس از سپری شدن این زمان، سطح آماده آبگیری و انجام تست آببندی خواهد بود.
